26.05.2025

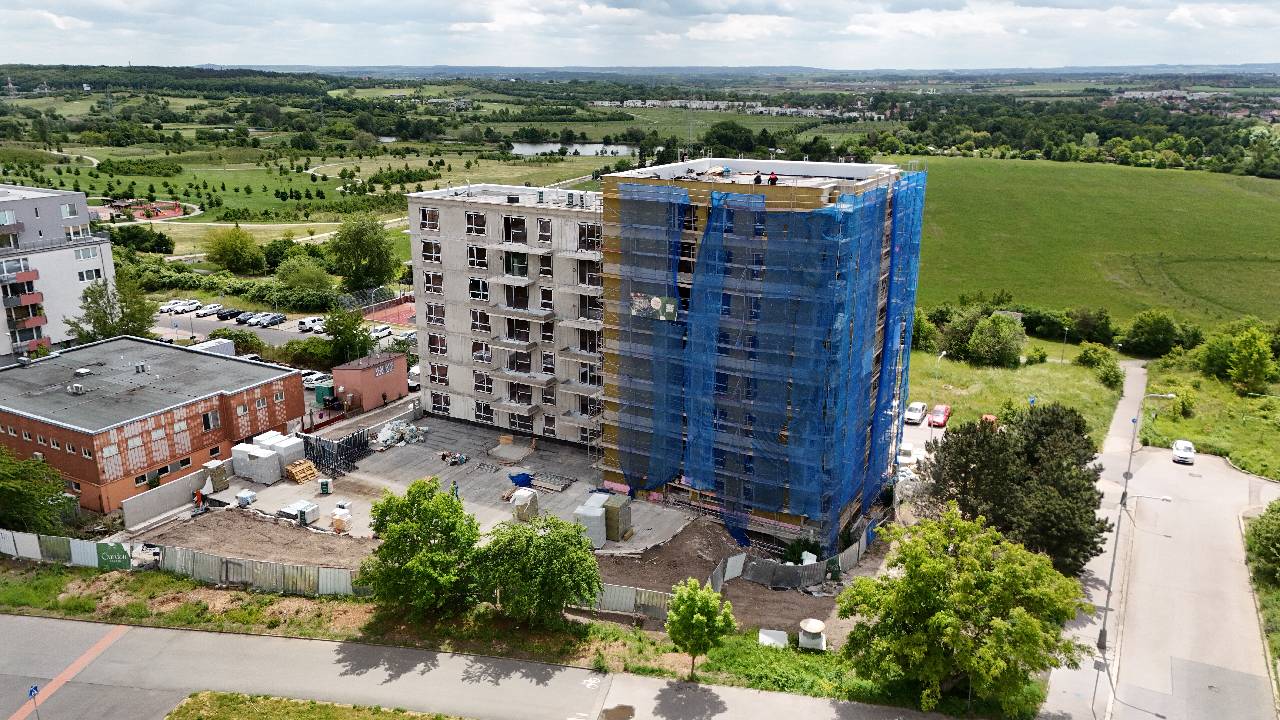

Na Garden Living pokračujeme ve vysokém tempu. Dokončujeme technické instalace v posledním podlaží, stříkáme omítky a práce na fasádě se dostávají do další fáze.

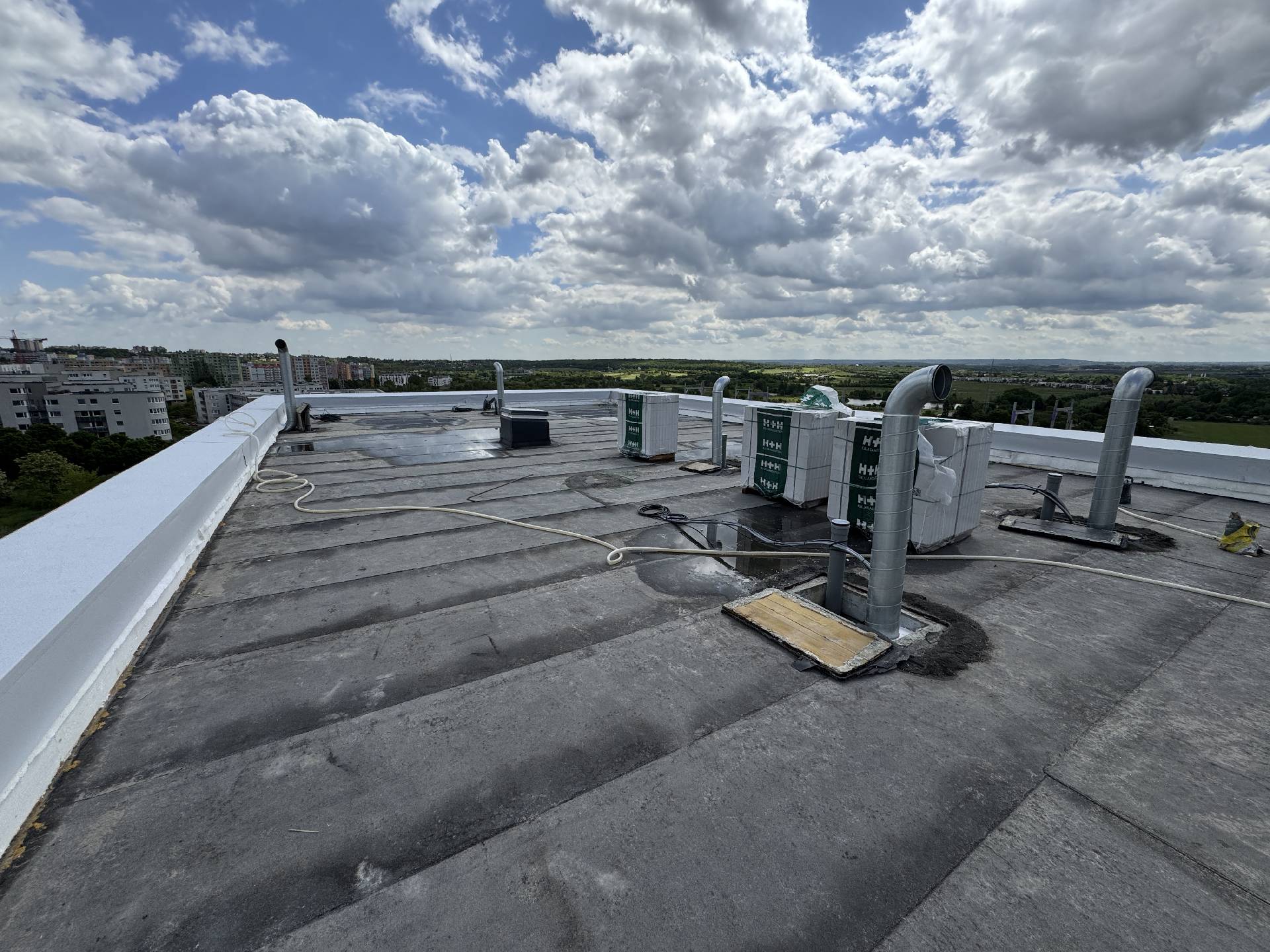

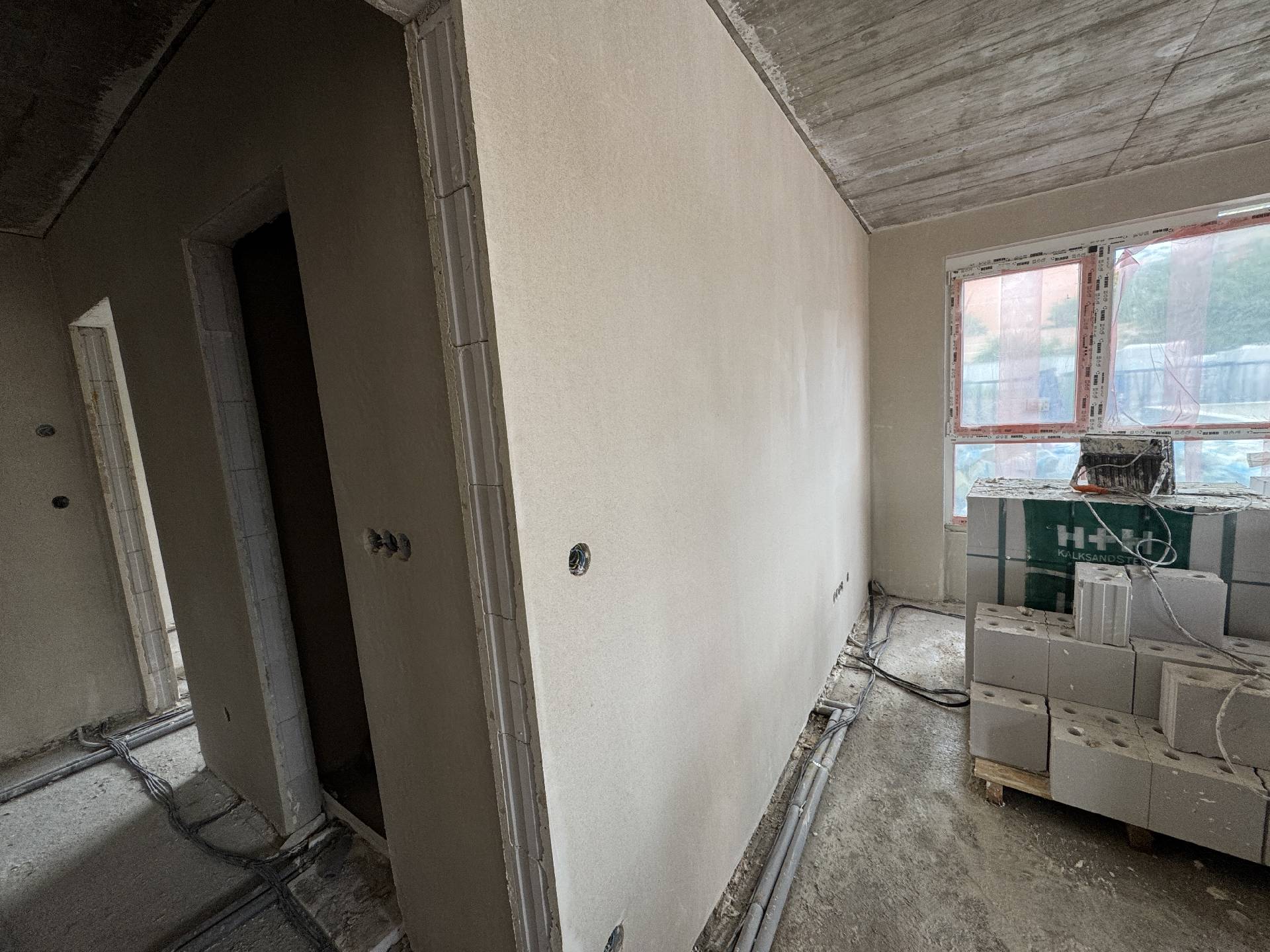

V 1. a 2. nadzemním podlaží aktuálně probíhá stříkání omítek. Mezitím v posledním – 8. nadzemním podlaží – pokračujeme s rozvody elektroinstalací a vodoinstalací. Pracujeme také na prostupech technických zařízení budovy směrem ke střeše, což nám umožní na konci měsíce zahájit skladbu střešního pláště.
Na západní a částečně také na severní a jižní fasádě je již naneseno lepidlo a připraveny jsou kastlíky pro venkovní žaluzie. V nejbližších týdnech očekáváme nástup obkladačů, kteří začnou s obklady v koupelnách.
Začátkem příštího měsíce pak plánujeme lití podlah v 1. a 2. nadzemním podlaží.
